  • 宣布时间:2016-04-13 16:51:43  泉源:AG超玩会  点击数目:

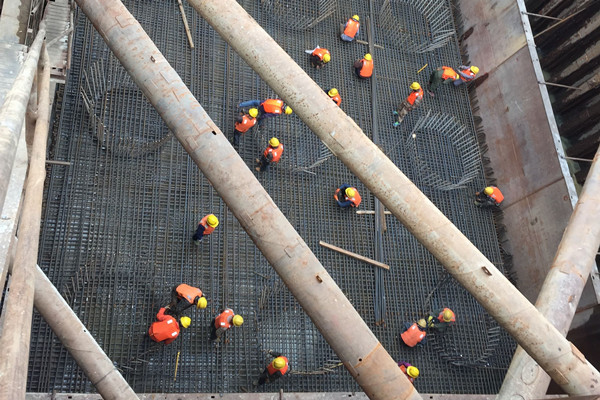

  •             4月9日,经7个小时一连作业,梧州扶典口西江特大桥4#墩完成左幅第二层混凝土浇筑,浇筑方量为420方 。至此,大桥已完成了所有水中主墩承台施工 。
            扶典口西江特大桥承台、桩基等下构施工受西江流域水位影响极大 。去年受超强厄尔尼诺天气影响,西江洪水期长达8个月,使得4#墩、5#墩钢板桩围堰底部被掏空,围堰失衡、下沉,围堰底部周围大面积漏水,极大地增添了围堰施工难度,拖慢了4#墩、5#墩的整体施工进度 。为推进施工,项目接纳响应手艺步伐,对4#墩、5#墩举行围堰底部冲洗处置惩罚 。
           以冲洗最严重的4#墩为例,冲洗处置惩罚主要从五方面举行:一是在围堰上方插打钢管桩,减小湍急河流对围堰底部的直接冲洗,并沿围堰周围回填约2万方风化土;二是割除原围堰内支持,焊接钢牛腿及拼装平台,举行单壁钢围堰拼装下放,使原来的单壁钢板桩围堰变为双壁钢围堰,并在双壁围堰隔舱浇筑砼举行封边、堵漏;三是对漏水较大的桩头及边角接纳压浆处置惩罚;四是使用高压水枪冲洗桩头及边角泥巴,举行二次封底垫层砼浇筑;五是在围堰少量漏水处凿导流沟举行排水处置惩罚,把水引向低处,并用水泵将积水抽出围堰,最后用钢板将导流沟笼罩,使承台处于无水施工状态 。
           经由长时间一连作战,项目施展不平输、不怕苦、不畏难的精神,解决了4#墩、5#墩受冲洗的浩劫题,促玉成部水中主墩承台施工的完成 。据悉,4#墩、5#墩妄想在今年汛期来临前完成3节墩身施工,将墩身完成至+13m标高(洪水期清静施工水位为11m),镌汰洪水对工期的影响 。(道桥分公司 黄千倍 文/梧州环城1标各部分供图)
